Leviatán en camino para el inicio de diciembre

10 noviembre 2019

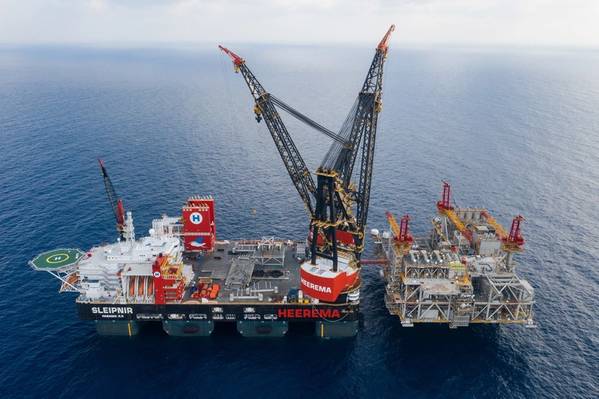

La parte superior del desarrollo de Leviatán de Noble Energy en el Mediterráneo fue instalada por el buque grúa más grande del mundo, Sleipnir. (Foto: Contratistas Marinos de Heerema)
La parte superior del desarrollo de Leviatán de Noble Energy en el Mediterráneo fue instalada por el buque grúa más grande del mundo, Sleipnir. (Foto: Contratistas Marinos de Heerema)

El mega campo de gas Leviatán en alta mar en Israel está en camino de comenzar la producción en diciembre, antes de lo previsto y por debajo del presupuesto, dijo el operador Noble Energy.

El proyecto Leviathan está completo en un 96% después de que se instalaron plataformas de producción en la chaqueta en el tercer trimestre, dijo la compañía en su informe del tercer trimestre.

La conexión completa de la plataforma y las viviendas, así como la puesta en marcha de la plataforma, continúa progresando hacia la primera producción en diciembre.

El campo Leviatán, con 33 billones de pies cúbicos (Tcf) de recursos en su lugar (22 Tcf recuperables), con potencial para más descubrimientos de gas natural, así como descubrimientos de petróleo crudo a gran escala a mayores profundidades, se encuentra entre los mayores hallazgos de gas natural del mundo. .

El gasto del proyecto fue de más de $ 30 millones bajo guía en el tercer trimestre, y el capital bruto total para el proyecto se ha reducido de $ 150 millones a $ 3.6 mil millones, dijo Noble Energy.

Durante el tercer trimestre, Noble Energy y sus socios modificaron los acuerdos de venta para la entrega de gas natural desde los campos Leviathan y Tamar a Dolphinus Holdings Limited en Egipto. Los acuerdos modificados ahora prevén cantidades totales de contratos firmes combinados de 3 Tcf de gas natural.
